帶彈珠驗屋?您可能搞錯了這場資訊不對稱的重點。
提到預售屋客變與驗屋,多數人的第一反應是上網搜尋「驗屋清單」,然後帶著名片、手電筒與彈珠,到現場敲敲打打,尋找油漆刮痕或地磚空鼓。
但殘酷的現實是:建商根本不怕您抓油漆瑕疵。他們真正忌憚的,是您懂水電管線配置邏輯與合約談判籌碼。
在 TWProbe 的視角裡,客變(Client Changes)並非僅是挑選磁磚顏色,而是一場「預先防堵裝潢超支的防禦戰」;驗屋(Inspection)也不是單純找碴,而是確保您最後撥付的那筆巨款,能換回一個不漏水、不跳電的安全結構。
這篇文章,將帶您跳脫「瑕疵糾察隊」的表層思維,走進預售屋點交的深水區。
核心工程觀念
- 客變的真諦在於水電管線佈局:隔間牆事後還能拆改,但弱電箱位置、冷氣排水孔、220V 專用迴路若前期未能配置到位,日後打除泥作重拉的費用,往往是當初的 3 至 5 倍,這屬於隱形負債。
- 「退料不退工」的隱形陷阱:建商退還的標配建材費用(如拋光石英磚)往往遠低於市場行情,且施工工資一概不退。客變的真正目的並非直接「省錢」,而是「省去交屋後拆除與廢棄物清運的額外代價」,這才是實質的財務效益。
- 關鍵在於 5% 交屋保留款:依《預售屋買賣定型化契約應記載及不得記載事項》規定,預售屋保留款應為總價之 5%。若建商在合約中擅自將其壓低為「5 萬」或「10 萬」,您在驗屋階段將徹底喪失要求修繕的談判籌碼。
第一階段:客變 (Customization) —— 看不見的地方最燒錢
所謂「客變」,是建商在該樓層結構體施工前,允許客戶變更內部格局與建材的機制。多數人將客變視為「室內設計」的起點,但從營造工程角度來看,客變的核心任務僅有一項:機電管線佈局 (MEP Layout)。
1. 破解「退料不退工」的財務迷思
許多首購族誤以為:「我將建商標配的門片、廚具全部退掉,拿取退款去升級進口品項,這樣能節省開銷!」這是一個常見的認知誤區。建商採購具備大宗批發議價優勢,退還給消費者的費用往往遠低於市場行情。更關鍵的是業界普遍的「退料不退工」慣例——材料費用可退,但原施工工資一概不退。TWProbe 策略建議:
- 該退的項目:確定風格不符的地磚、隔間牆(此舉能省下交屋後的「拆除費」與「廢棄物清運費」,這才是實質的財務節省)。
- 不該退的項目:衛浴防水層、基本天地壁粉刷。若無特殊需求,保留建商標配是最具性價比的選擇。
2. 水電迴路:未來的擴充命脈
現今家電的電力負載遠超十年前。若客變時未能精準規劃,交屋後洗碗機、烤箱、IH 爐等高耗能電器同時啟動便可能導致跳電。屆時若需重拉 220V 專用迴路,將無可避免地破壞已完成的裝潢,產生額外修復成本。
- 必做客變項目:廚房/工作陽台增設 220V 漏電斷路器迴路、全熱交換器/吊隱式冷氣的穿樑套管位置預留、網路線升級至 Cat 6 以上。
TWProbe 房市百科:穿樑套管 (Beam Sleeve)
在大樓營造工程中,樑柱是結構安全的命脈,絕對禁止事後任意洗孔(鑽孔)。如果在客變階段,未能向建商申請預留冷氣管線、全熱交換器或除濕機的「穿樑套管」,交屋後室內設計師將被迫「降低天花板高度」以包覆管線,原本 3 米 2 的挑高空間可能瞬間縮減至 2 米 6,造成嚴重的空間壓迫感與實體公差。
| 驗屋項目分類 | 一般人的焦點 (外觀疵瑕) | TWProbe 核心檢查點 (機能與結構) |
|---|---|---|
| 水電工程 | 插座有沒有通電、水龍頭水壓。 | 配電箱相位測試、漏電斷路器作動、冷氣排水管灌水測試(檢視是否逆流)。 |
| 泥作與防水 | 地磚有沒有刮痕、牆壁油漆平不平。 | 窗框四周撒水測試(檢視漏水)、浴廁地坪積水測試(檢視洩水坡度是否良好)。 |
| 設備與門窗 | 門好不好關、廚具抽屜順不順。 | 防火門標章與氣密條完整度、排油煙機逆止閥是否確實安裝(防範鄰居煙味回灌)。 |
第二階段:驗屋 (Inspection) —— 您的終極談判籌碼
當建商通知交屋時,真正的權益攻防才剛開始。許多建商會催促購屋者盡快簽署「撥款同意書」,以便銀行將剩餘 7 成的房貸撥付。請務必記住:在重大缺失改善完畢前,切勿輕易同意銀行全額撥款。

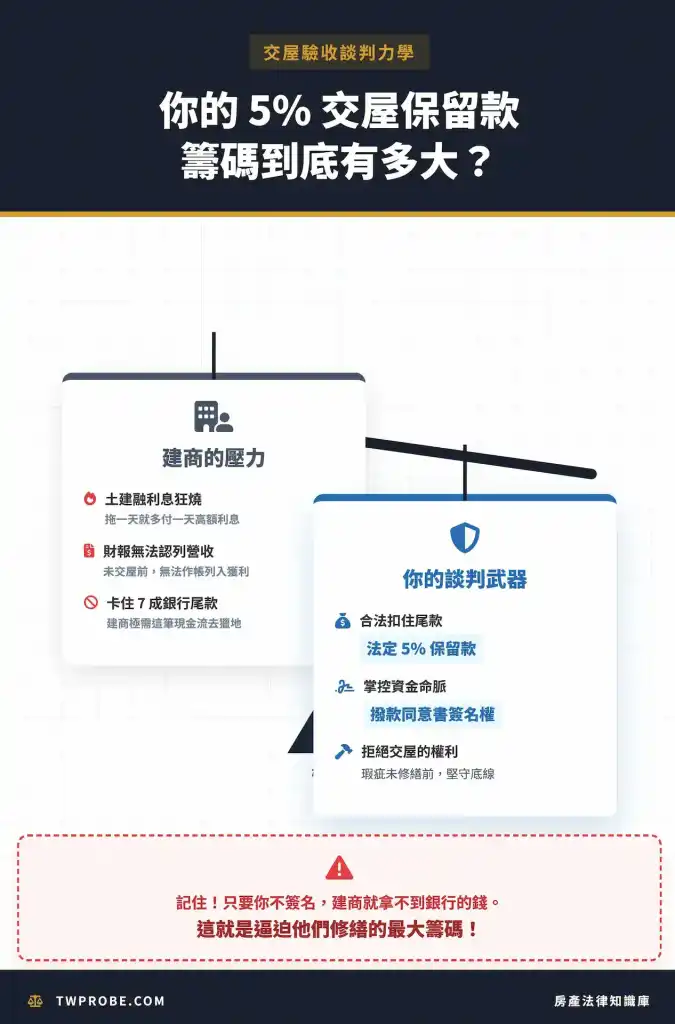

1. 捍衛法定的「5% 交屋保留款」
根據內政部《預售屋買賣定型化契約應記載及不得記載事項》規定,買方有權保留房地總價的 5% 作為交屋保留款。
- 建商的常見陷阱:在個別磋商條款中,常以預印字樣載明「雙方合意交屋保留款為新台幣 5 萬元」。若購屋者未能仔細審閱即簽署,這 5 萬元將成為驗屋時僅存的談判籌碼,嚴重削弱議價能力。
- 為何 5% 如此關鍵?假設一戶 2,000 萬元的房屋,5% 即為 100 萬元。若驗出嚴重的漏水問題,建商為取得這筆 100 萬元尾款,將會立即調派工班處理。然而,若僅能扣留 5 萬元,建商可能選擇消極處理,甚至表示「那 5 萬元就當作補償,請您自行尋找工班修繕」,導致購屋者權益受損。
2. 該花錢請「第三方驗屋公司」嗎?
若您具備機電工程背景,自行驗屋當然可行。然而,若無相關專業知識,TWProbe 強烈建議聘請專業第三方驗屋公司(費用通常介於 1.5 萬至 3 萬元之間)。專業儀器(如熱顯像儀檢測漏水、內視鏡檢視管道阻塞、雷射水平儀測量地坪平整度)能揪出肉眼難以察覺的「隱蔽性瑕疵」。這份附有照片與數據的驗屋報告,將成為您要求建商修繕時,最具法律效力的客觀證據。

TWProbe 深度觀點:不要在「小瑕疵」上贏了面子,卻輸了「大工程」
許多購屋者在驗屋時,常會拿著放大鏡,針對油漆刮痕等細微缺失張貼數百張標籤,導致工地主任疲於應付。這實際上是一種無效溝通。營造廠的思維是:油漆、美容等工種的修復成本最低,他們並不畏懼這類瑕疵。真正的致命傷在於「管線」與「防水」等核心工程。建議購屋者應「抓大放小」,將談判精力集中在那些會影響居住安全、且未來難以維修的重大工程項目上。至於裝潢時木作或油漆本就會覆蓋的輕微刮痕,適度放寬標準,反而能促使建商在處理重大缺失時更積極配合,達成雙贏局面。
結論:用工程邏輯,保護您的資產
預售屋客變與驗屋,絕非僅是例行性的行政程序。它要求購屋者必須具備一定程度的工程常識與合約意識。透過精準的客變管線預留,以及專業的驗屋並堅守 5% 尾款,才能確保投入畢生積蓄購置的房屋,不會在交屋後演變為一場財務與居住災難。在 TWProbe,我們不教您如何刁難建商,我們教您如何運用專業知識與他們進行平等對話,捍衛自身權益。
常見問題 (FAQ)
Q1: 客變的時間點通常在什麼時候?錯過了怎麼辦?
A: 通常在建案施工至「您所購樓層的下一層」時,建商會通知進行客變(約有 1 至 2 個月的作業期)。若錯過此時機,建商將依原標準圖面施工。事後若需改動,則必須等到交屋後,自行聘請裝潢工班進行「拆除」與「重作」,產生額外費用。
Q2: 如果驗屋不過,我可以拒絕讓銀行撥款(交屋款)嗎?
A: 可以,這是您的法定權利。在重大缺失(如漏水、無水電、結構問題)未修繕完畢前,您絕對可以通知銀行「暫停撥款」。但若是輕微外觀瑕疵(如油漆不平),依比例原則,通常建議在扣除合理修繕金額(5% 保留款)後,先行同意撥款交屋,以避免產生延遲違約金爭議。
Q3: 建商合約裡規定交屋保留款只有 5 萬,我已經簽了,還有救嗎?
A: 此條款具有爭議性。這已違反內政部的《預售屋買賣定型化契約應記載及不得記載事項》。您可以向各縣市的「消費者保護官」申訴,主張該個別磋商條款顯失公平而無效,要求回歸法定的 5%。實務經驗顯示,多數建商在消保官介入後都會選擇退讓。
延伸閱讀
- AB 合約的法律代價:為什麼為了省幾萬稅金會讓您坐牢?
- 2026 房貸審核揭密:銀行 AI 如何識破您的「假合約」與「全額貸」美夢?
- 實價登錄 2.0 造假會怎樣?罰款 300 萬只是前菜,真正的代價是「刑事案底」
- 預售屋客變與工程款現金流陷阱解構:合約防禦術與時間軸指南
- 預售屋陽台短少 30 公分?圖面溯源與面積找補檢核指南
