剝離兩大現金流:「客變追加減帳」與「結構工程款」在營造工程物理上是完全獨立的。買方必須釐清這兩者的物理限制與時間差異,防範建商利用資訊不對稱,將兩者在財務結算上進行混淆,進而影響買方權益。
時間是絕對核心:預售屋的價值傳遞在於「時間價值」。任何付款義務皆需錨定具體的工程節點或法規狀態。買方應堅定拒絕任何缺乏具體工程進度或法規文件佐證的付款請求,以確保資金流向與實體價值成長同步。
定型化契約是裝甲:消費者保護法與「預售屋買賣定型化契約應記載及不得記載事項」是買方的剛性防禦裝甲。合約條款若違反強行法規(例如:交屋保留款小於 5%),視同無效。

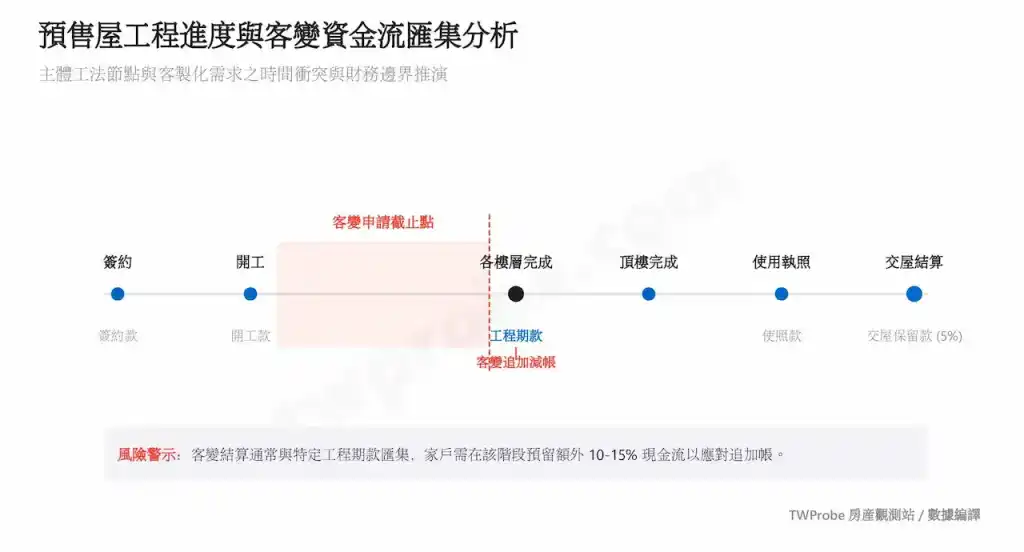

物理解構:客變與工程款:硬分開的兩條現金流
許多預售屋買方在收到繳款通知時,常會疑惑:「客變的費用跟結構工程款到底有什麼不同?」要解答這個癥結點,必須強制解構到底層的營造工程邏輯。
物理層面:主要工程款 (Engineering Installments)
主要工程款的付款義務,是錨定於建築物的物理成長。例如:地下室完成 (basement completion)、結構完成 (roof completion)、使用執照取得等。銀行通常也是以此作為撥款依據。這代表買方付出的現金流,是在對沖建築物實體的價值成長。
財務層面:客變追加減帳 (Customer Modification Fees)
客變,則是買方在建築物主體工程到達指定層級之前(例如該層樓板澆置前),自主選擇更改隔間、水電、建材等變更。這部分產生的是「追加帳」或「追減帳」,與建築物的結構工程物理無關,而是屬於「個人化客製化」的財務對沖。
資訊資金池陷阱:建商將客變「工程款化」的合約陷阱
雖然兩者獨立,但在資訊不對稱的台灣房市環境下,建商常喜歡將這兩條現金流「混在一起收」。
建商將客變費用工程款化,其核心邏輯有三:
- 簡化財務管理:統一資金池,降低財務成本。
- 最大化現金流:客變產生追加時,立刻向買方收取(甚至在施作前),增加自有資金水位。
- 增加違約籌碼:將客變費用納入「工程款」範疇,一旦買方未按時支付,建商可依買賣契約的條款,認定買方遲延支付工程款,啟動違約罰則,甚至沒收 15% 房地總價(違約金)。
常見的合約陷阱寫法如:
常見不合理條款舉例:「客變費用視同工程款,於交屋時一併結算。」或更具侵略性的:「客變追加費用需於簽署變更單時一併結算,逾期未付,視同未依約支付結構工程款。」
此類條款在實務操作上極度不合理,因為買方在支付追加款時,房屋尚未交屋,甚至客變工程尚未施作。若房屋不幸瑕疵甚至無法交屋,買方支付的客變追加款極難追回。
更嚴重的是「追減」的部分。若建商在合約中規定追減帳「於交屋時結算」,代表買方因縮減建材而省下的錢,必須等到數年後交屋才能拿到,此舉嚴重違反了資金的時間價值對沖原則,實質上造成買方資金的隱形負債與權益損害。

TWProbe 房市百科:預售屋工程款與客變現金流
- 預售屋工程款 (Construction Installments):指買方嚴格錨定建築物實體工程進度,分期支付予建商之房地價款。其給付義務強制綁定具體的「結構工程節點 (Structural Milestones)」,例如:地下室底板澆置完成、主結構體完成(上樑)或取得使用執照。此現金流係用於對沖建築物實體資產之建造價值。
- 客變追加減帳 (Modification Add/Subtract Account):指買方於建商規範之「客變期限」內(通常為該層樓板澆置前),主動申請室內格局、水電配置或建材設備變更,經精算材料差價、退料耗損與工資變動後,所產生之獨立財務結算(追加或追減)。此為純粹的個體客製化財務對沖,與建築主體結構工程無涉。

戰術指南:買方的合約防禦術與解決方案 SOP
理解了資訊不對稱的結構,接下來提供具體的解決方案與防禦戰術。
戰術一:合約條款的剛性防禦
買方在簽約前,或已簽約需變更時,必須強制檢視合約是否違反「預售屋買賣定型化契約應記載及不得記載事項」:
- 拒絕將客變費用「工程款化」:要求建商明確剝離客變追加款的付款條件,不得遲延客變追減款的結算。
- 捍衛「交屋保留款」為 5%:依定型化契約應記載事項第 13 條,交屋保留款必須是房地總價之「百分之五」。任何低於 5% 的條款(例如:交屋款僅 5 萬)均屬無效。此為買方制衡建商交屋結算瑕疵的最硬裝甲。
戰術二:證據保存與文件標準流程
法律原則上不保護怠於行使權利者。買方必須建立嚴謹的文件庫:
- 保存所有溝通記錄:客變過程中與建商(工務段、業務段)的 Email、通訊軟體截圖,必須完整保存,對沖「口頭允諾」可能帶來的時間風險與舉證困難。
- 簽署客變確認單的絕對守則:
- 必須核對圖面:不要只聽業務解說,強制對照客變後的隔間圖、水電圖、天花板圖。
- 追加減帳目必須量化:追加多少建材、追減多少工時,必須明確列出數據與單價,應堅決拒絕接受「一式」等模糊不清的計價方式,確保每一筆追加減帳均有明確的物理量化依據與單價。
- 確認單一式兩份:買方必須持有一份有建商用印(工務段或業務段)的原始確認單,對沖「建商修改版本」的風險。
解決方案:如何具體預防與處理瑕疵
情境舉例與預防戰術
情境 1:建商通知「使用執照款」要繳,但我去工地看,我的樓層窗戶都還沒裝好。
預防戰術:依定型化契約,使用執照取得僅為法規狀態。買方付款義務取決於「合約約定的工程節點」。買方應堅定拒絕付款,並要求建商提供符合合約約定工程節點的證明文件。
情境 2:客變時說好的追減帳,交屋結算時建商說「工資漲價,所以沒有追減,還要追加」。
解決流程:
- 出示客變確認單:拿出當年簽署的單據,主張工程物理完成時點的價值。
- 發存證信函:限期要求建商依確認單履行合約,否則視同無法交屋結算瑕疵。
- 堅決保留瑕疵保留款:若瑕疵未修復,堅決不簽署交屋結算單,扣留 5% 交屋保留款。
TWProbe 深度觀點:剝離工程物理,還原財務自主權
消費者保護法與定型化契約之所以存在,正是為了矯正買賣雙方在營造物理知識與法律資訊上的極端資訊不對稱。建商試圖將獨立現金流混淆收費,是對買方時間價值與財務自主權的結構性剝削。
真正的房市資訊平權,建立在對底層營造物理邏輯與時間價值的精確理解之上。買方若懂得將工程物理的進度與財務對沖的風險精確剝離,便能主動錨定防禦陣地,將被動的「付款義務」轉化為動態的「財務自主權防禦」。
結論與趨勢定調
預售屋客變與工程款的結構性風險,核心在於「資訊摩擦力」與「現金流時間差」。本文提供具批判性的解析與具體的財務工程防禦 SOP,旨在教導讀者剝離建商建立的資訊資金池陷阱。在未來的緊縮資金趨勢下,建商將更加傾向加速現金流。買方唯有將財務決策錨定於剛性的法規與物理節點上,建立抗震的資產防禦架構,方能在下一波市場的物理重整中存活。
常見問題解析 (FAQ)
Q:客變產生追減帳,我是否可以要求從下一期工程款中直接扣除?
A:可以。買方應積極主張將客變追減帳動態對沖至下一期或最近一期的工程款中。拒絕將其延遲至數年後的交屋結算。若建商不同意,必須確認合約是否有違反定型化契約中「追減帳遲延結算」的限制。
Q:若房屋工程停工,我是否可以拒繳後續工程款?
A:視情況而定。若建商無故停工超過法定期限,依定型化契約,買方可以主張解除合約。若建商未依約定工程節點(例如:地下室完成)卻要求付款,買方可以主張「不完全給付」之抗辯,拒絕付款,且不構成違約。
延伸閱讀與權威資料
- 內部延伸:新屋交屋 SOP 全攻略:交屋流程圖、驗屋檢查清單與 5% 保留款談判術
- 內部延伸:預售屋客變能改什麼?避開管線與結構地雷,零成本防禦指南
- 內部延伸:新青安豁免 72-2 條款懶人包:房貸滿水位解套?首購族影響全解析
- 內部延伸:新青安為什麼不受銀行法 72-2 條限制?一文看懂豁免原因
- 外部權威:內政部不動產資訊平台 – 預售屋買賣定型化契約應記載及不得記載事項
TWProbe 編輯部聲明:本文基於現行定型化契約應記載及不得記載事項與營造實務經驗編譯,旨在解構預售屋現金流陷阱與合約防禦邏輯,絕對不構成任何法律定價或工程工法建議。工程物理完成與法規狀態之判定具備極高的個體差異,讀者須對自身現金流進行極限壓力測試,並就具體瑕疵保存證據,審慎尋求技師或法律專業意見。「依據本文探討之工程與客變領域追加聲明:工程物理變異、建商簽證效力、法規時間差等均會產生工程物理變異。」
